Piraquê atinge 92% de avanço em 938 km de LTs

Piraquê atinge 92% de avanço em 938 km de LTs

Compartilhe esse conteúdo

Com quatro projetos em execução, a Isa Energia, a terceira maior empresa de transmissão de energia do País, prevê R$ 6 bilhões de investimentos até 2028. Basicamente, os recursos serão direcionados para quatro projetos em obras de linhas de transmissão, de acordo com o balanço de 2025 da companhia divulgado na última quarta, dia 25.

Em 2026, a empresa tem investimentos a fazer no projeto Jacarandá, que já tem 76% de avanço e deve ser entregue em março. Esta iniciativa envolve reforço de subestação em Guarulhos (SP). O capex total é de R$ 200 milhões.

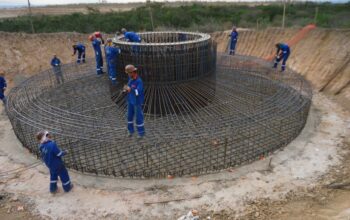

Já o projeto Piraquê tem 92% de avanço e a previsão de entrega é setembro de 2027. O capex total dessa iniciativa é de R$ 3,7 bilhões. A obra é dos maiores empreendimentos greenfield em construção no setor de energia no Brasil e envolve a construção de 938 km de linhas de transmissão nos estados de Minas Gerais e Espírito Santo.

Dois projetos em andamento serão entregues em março de 2029. O Serra Dourada, com investimento de R$ 3,2 bilhões, está com 30% de avanço. Este projeto contempla a construção de cinco linhas de transmissão, com 1.097 km de extensão, que conectam Oeste da Bahia e o Norte de Minas Gerais, passando por 23 municípios, sendo 20 baianos e 3 mineiros.

Por fim, o projeto Itatiaia, que é a construção de uma linha de transmissão de 522 km para distribuição de energia renovável no Rio de Janeiro, a partir de Governador Valadares até a capital carioca. A iniciativa está com 27% de avanço.

Segundo informou a Isa Energia em seu balanço de 2025, o investimento total ano passado alcançou R$ 3,4 bilhões.
