Colunas Deep Soil Mixing reforçam aterro ferroviário sobre argilas moles

Colunas Deep Soil Mixing reforçam aterro ferroviário sobre argilas moles

Compartilhe esse conteúdo

Diversas técnicas de engenharia geotécnica estão disponíveis para execução de fundações que resistam à obra que será executada, porém em alguns casos, em termos de viabilidade técnico/econômica, pode ser adotado o melhoramento do solo local. Um dos mecanismos mais recentes e que está em desenvolvimento e uso cada vez maior ao redor do mundo é o Deep Mixing, solução que pode ser mais econômica, prática e rápida do que os métodos tradicionais de melhoramento de solo com coluna de brita, geodrenos ou jet grouting.

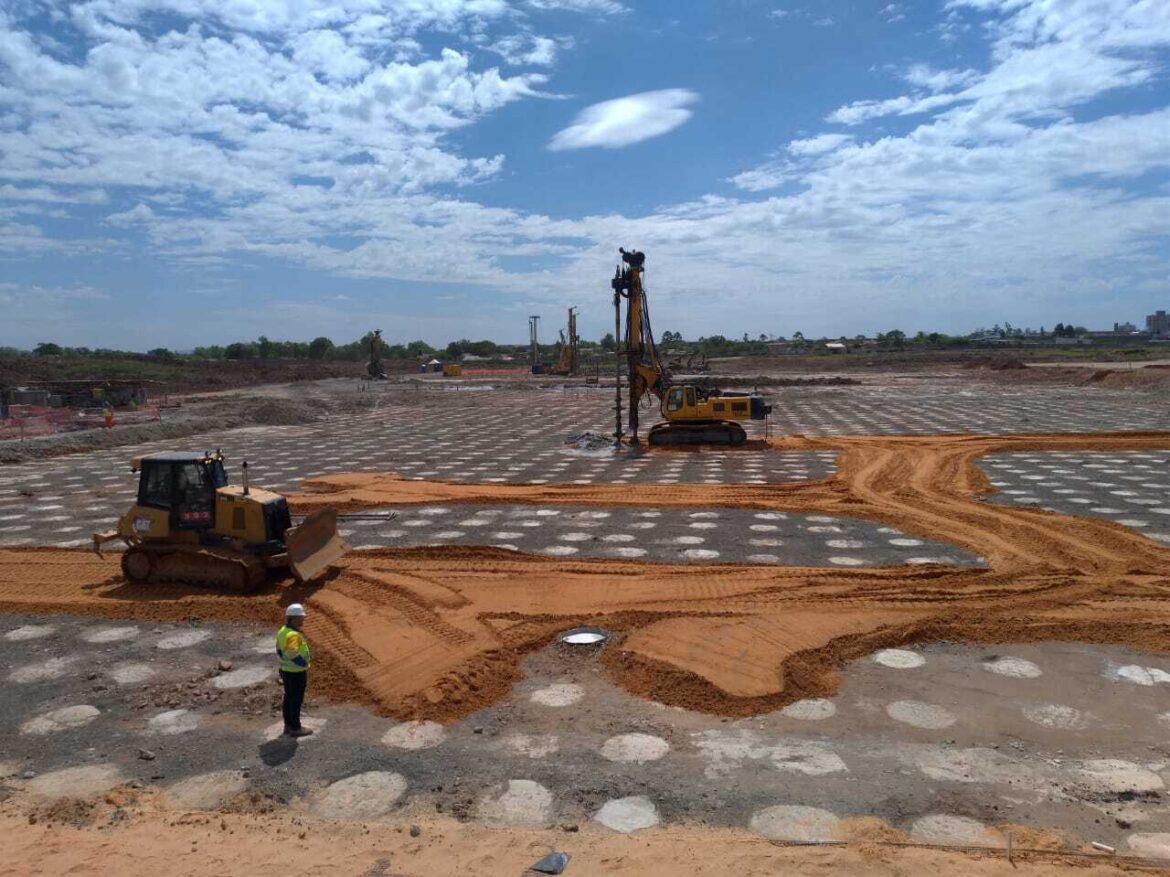

A execução de colunas Deep Soil Mixing (DSM), está sendo operada pela Tecnogeo Ground, em um aterro ferroviário na Baixada Santista, com foco nos pátios Jurubatuba 1 e 2, Quilombo e Areais, em Santos e Cubatão. Nesses setores predominam argilas marinhas muito moles e altamente compressíveis, com espessuras de até 40 m, condição em que a estabilidade global do aterro durante a construção passa a ser a maior exigência. Sem melhoramento, as análises indicavam recalques de 50 cm e baixa segurança ao cisalhamento.

Para evitar tratamentos até a camada competente (entre 30 e 40 m), a empresa adotou o conceito de colunas DSM flutuantes, com recalques residuais abaixo da ponta das colunas na operação ferroviária. Em Jurubatuba 1 foram executadas colunas com consumo de 350 kg/m³ e profundidade de 15,5 m. Em Jurubatuba 2, com o mesmo consumo, foram adotadas profundidades de 15,5 m e 14,0 m. No pátio Quilombo, foram executadas colunas com consumos de 350 e 400 kg/m³ e profundidades entre 12,0 m e 19,8 m. Em Areais, a profundidade variou entre 17,0 m e 21,0 m, sendo o único pátio que buscou atingir as camadas competentes de solo, isso porque nos demais as colunas são flutuantes.

O objetivo principal do DSM foi elevar o fator de segurança ao cisalhamento e impedir ruptura do aterro e a redução de recalques tratada como benefício adicional, compatibilizado com critérios da via. O dimensionamento foi suportado por modelagem numérica, ajustando comprimentos para reforçar a zona da superfície de ruptura crítica. O controle tecnológico incluiu ensaios de compressão simples (UCS) para caracterizar variabilidade e apoiar critérios de aceitação. Embora o projeto previsse UCS28d = 1,5 MPa, com consumo de 350–400 kg/m³ as médias dos 28 dias foram superiores a 2,0 MPa: 2,22 MPa (Jurubatuba), 2,60 MPa (Areais) e 2,56 MPa (Quilombo). As obras em Areais e Quilombo foram concluídas. Já em Jurubatuba, os trabalhos seguem a todo o vapor, com previsão de que aproximadamente 100.000 m de colunas DSM sejam finalizadas.
