A Isa Energia, líder em transmissão de energia no País, anunciou a energização do Bloco 2 do Projeto Piraquê, um dos maiores empreendimentos greenfield em construção no setor de transmissão brasileiro. O projeto foi arrematado no Leilão de Transmissão nº 01/2022 (lote 3), tem antecipação de 17 meses em relação ao prazo estabelecido pela Agência Nacional de Energia Elétrica (ANEEL) e investimento total previsto pelo regulador na ordem de R$ 4,4 bilhões (em termos reais de dezembro de 2025), com foco em contribuir para o escoamento da energia renovável gerada no Norte do Estado de Minas Gerais, fortalecendo a transição energética do Brasil.

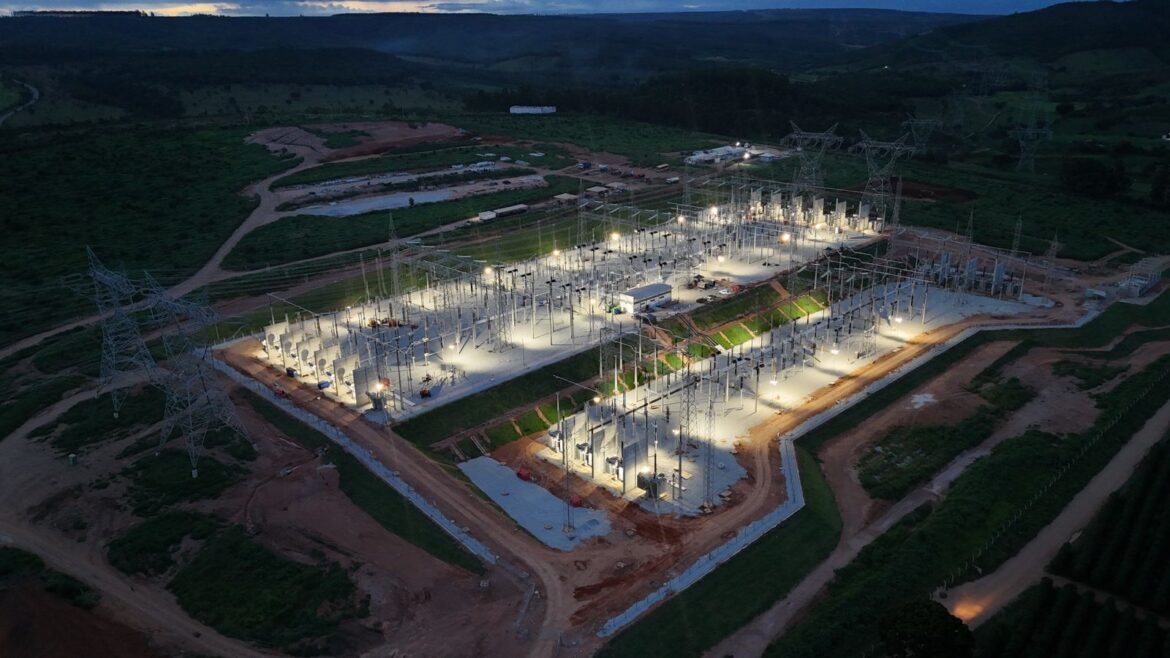

O Bloco 2 do empreendimento é composto por quatro linhas de transmissão de 500 kV, em circuito simples, que totalizam 712 quilômetros de extensão e 1.438 torres implantadas: a LT Janaúba 6 – Capelinha 3 C1 (221 km); a LT Janaúba 6 – Capelinha 3 C2 (221 km); a LT Capelinha 3 – Governador Valadares 6 C1 (135 km); e a LT Capelinha 3 – Governador Valadares 6 C2 (135 km). Além das linhas, o bloco inclui a nova Subestação Capelinha 3, que opera em 500 kV e conta com 22 reatores, e a ampliação da Subestação Governador Valadares 6, que recebeu a implantação de dois bays de entrada de linha em 500 kV, isto é, conjuntos de equipamentos que permitem a conexão de dois circuitos provenientes de Capelinha 3.
Com esta energização do Bloco 2, somada ao Bloco 1 energizado em novembro de 2025, a Companhia passa a receber 91,5% da Receita Anual Permitida (RAP) do empreendimento.
“A energização do Bloco 2 do Projeto Piraquê é um avanço para o fortalecimento do sistema elétrico brasileiro. Essa entrega amplia a capacidade de escoamento da energia renovável produzida no Norte de Minas e reforça a confiabilidade do Sistema Integrado Nacional (SIN), alinhada ao nosso compromisso com a sustentabilidade e com a transição energética”, afirma Dayron Urrego, diretor-executivo de Projetos da ISA ENERGIA BRASIL.
Durante a construção do Bloco 2, foram adotadas soluções eficientes, inovadoras e sustentáveis de engenharia, compatíveis com a alta capacidade de transmissão do empreendimento. Entre os destaques estão o uso de seis cabos por fase, garantindo mais desempenho elétrico, além do lançamento de cabos com o apoio de drones, reduzindo impactos sobre a vegetação. O projeto também contou com a implantação de torres especiais com mais de 100 metros de altura, permitindo atravessar áreas com menor interferência ambiental.

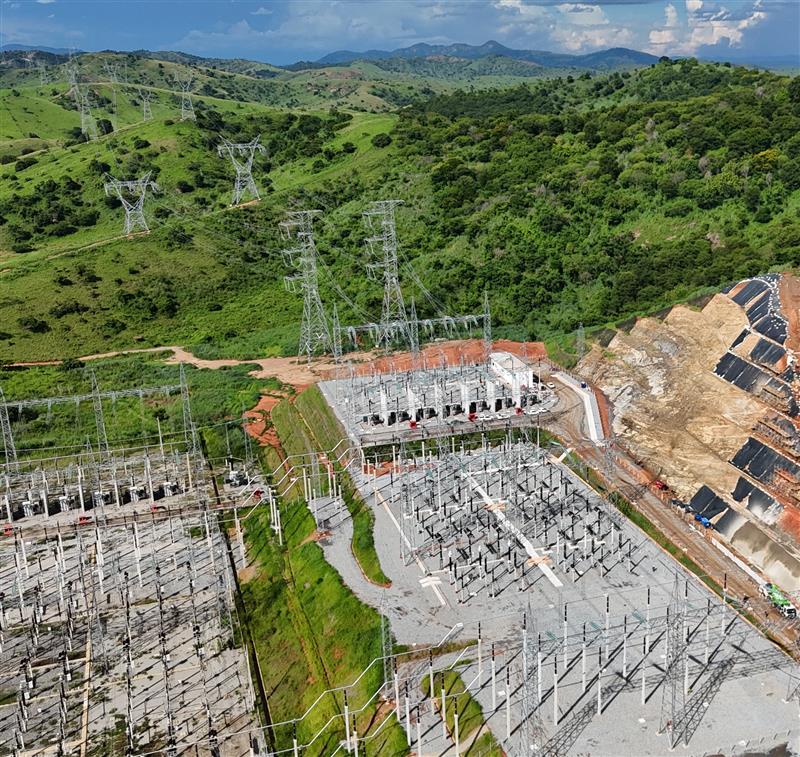

Nas subestações, as soluções de engenharia possibilitaram a realização das atividades de maneira mais eficiente: na Capelinha 3, houve diminuição significativa do volume de terraplenagem com a criação de dois pátios de níveis distintos, enquanto na Governador Valadares 6 foi reduzido o desmonte de rochas. Essas medidas contribuíram para a diminuição da movimentação de cargas e da circulação de maquinário pesado nas regiões de influência do projeto.
Atualmente, o Projeto Piraquê registra 95% de avanço físico, restando apenas a energização do Bloco 3, localizado no Estado do Espírito Santo, para a conclusão do empreendimento. Esta última etapa engloba a ampliação de três subestações (SE João Neiva 2, SE Viana 2 e SE Viana) e a implantação de duas novas linhas de transmissão (LT 500 kV João Neiva – Viana 2, com 77 km, e LT 345 kV Viana 2 – Viana, com 7 km), que possui RAP associada de 8,5% quando concluído.
“É uma satisfação enorme para mim, como profissional, e para a ISA ENERGIA BRASIL estar à frente de um projeto tão importante para o desenvolvimento sustentável do País. Concluir mais essa etapa é um grande marco, pois permitirá conexões de grandes usinas fotovoltaicas do Norte de Minas Gerais, que poderão atender à forte demanda de energia da região Sudeste do Brasil. Esse empreendimento gerou mais de 7.300 empregos diretos e indiretos, desenvolveu a indústria de todo o Brasil com mais de 1.400 torres instaladas ao longo de 712 quilômetros de linha de transmissão, além do grande volume de equipamentos fabricados para atender às subestações de energia do empreendimento. Com certeza deixamos uma marca no desenvolvimento da infraestrutura nacional”, disse Ferdinando Vale, gerente Executivo Projetos e Leilões

Dados do Projeto Piraquê
Leilão: Projeto arrematado no lote 3 do Leilão de Transmissão nº 01/22 (Aneel)
Localização: Minas Gerais / Espírito Santo
Área beneficiada: Região Norte do Estado de Minas Gerais e Espírito Santo
Investimento total: R$ 4,4 bilhões (previsto pela ANEEL, em valores de dezembro de 2025). Trata-se de um dos maiores projetos greenfield em construção no setor de transmissão brasileiro.
Receita Anual Permitida (RAP): cerca de R$ 343,1 milhões (ciclo 2025/2026)
Total de empregos (diretos e indiretos) gerados durante as obras: Mais de 7.300
Operação: construção de oito linhas de transmissão (sete de 500 kV e uma de 345 kV) que totalizam 938 km de extensão nos Estados de Minas Gerais e Espírito Santo, além da construção de duas novas subestações (Janaúba 6 e Capelinha 3) e da ampliação de outras seis já existentes.
Energização: setembro de 2027 (prazo ANEEL para energização total do projeto)- A construção é realizada pelo Grupo Cobra
– O projeto ficou a cargo da Engepro, em parceria com a Engetower
– A concepção integral é da engenharia da ISA ENERGIA BRASIL
